厦门抽水蓄能电站全面投产发电 |
每年可为福建电网节约标准煤22万吨,减少二氧化碳排放44万吨 |
|
2024年06月07日·海西晨报·
第A06版
·
城市读本
 |

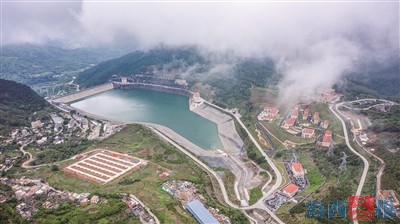

国网新源厦门抽水蓄能电站下水库。 |
|
晨报记者 洪艳艳
通讯员 黄静怡 黄建榮
昨日,国网新源福建厦门抽水蓄能电站(以下简称“厦门电站”)通过全面投产发电验收。
作为福建省“十三五”发展规划的重点项目、省内目前单机容量最大的抽水蓄能电站,厦门电站的投产每年可为福建电网节约标准煤22万吨,减少二氧化碳排放44万吨,对保障福建电网安全稳定运行、促进清洁能源消纳、推动能源结构调整具有重要意义。
丰富电网调峰调频手段
厦门电站位于同安区汀溪镇境内,安装4台单机容量35万千瓦的可逆式水泵水轮发电机组,总装机容量140万千瓦,设计年发电量14亿千瓦时,年抽水电量18.67亿千瓦时。
记者了解到,抽水蓄能电站就是在山上、山下分别修建两个水库,利用电力负荷低谷时富余的电能将水抽至山上水库,在电力负荷高峰期再将水放到山下水库的方式进行发电的电站。整个转换过程中基本不耗水,对环境无污染,相当于在山间建起一个“超级充电宝”。
自2023年10月首台机组投产发电以来,厦门电站2号、3号机组先后于2024年1月、3月投运,4号机组于5月30日完成试运行。截至6月5日,4台机组累计发电5.64亿千瓦时,新能源消纳7.05亿千瓦时,承担了福建电网迎峰度夏、迎峰度冬和重要保电任务,还能分担地方的防洪度汛压力。
据悉,截至2023年年底,全省发电装机容量突破8000万千瓦,其中,清洁能源装机占比为63%。此次厦门电站全面投产发电,可进一步提高福建电网保供能力,丰富电网调峰调频手段。通过厦门电站高峰发电、低谷抽水,可以使福建电网峰谷差缩小约22%,进一步促进清洁能源消纳。
全“中国芯”提升竞争力
据介绍,厦门电站从主体工程开工到首台机组投产发电,用时47个月,创造了国网系统抽水蓄能电站建设新速度。4台机组均实现一次安装完成、一次启动成功、一次调试成功、一次顺利通过15天试运行,机组各项关键性能指标优良,其背后都离不开电站高效的管理智能水平。
计算机监控系统是电站的大脑和神经中枢,控制着整个电站机组的启停和工况转换,并在出现异常情况时自动停机和报警。厦门电站是国内首个全站监控系统使用全国产芯片的抽水蓄能电站,全“中国芯”设计消除了应用进口芯片被“卡脖子”的风险,提升了自主可控水平,从根本上保障抽水蓄能电站长期安全稳定运行。
带动产业发展村民就业
抽水蓄能电站投资大、建设周期长,具有带动力强、中长期经济效益显著等优势,在稳投资、保就业、惠民生方面发挥了重要作用。
厦门电站所在地汀溪镇位于同安区西北部山区,是一个典型的农业镇。厦门电站建设过程中,最高峰用工3000余人次,为周边村镇居民提供了就业机会,增加了群众的收入。厦门电站建设期间,汀溪镇汪前村村民叶小燕2020年成功应聘保洁主管。“上下班路上仅花20分钟,生活更安稳,日子越过越好。”叶小燕说。
厦门电站还配合地方政府的全域旅游规划,新建进场公路、上下库连接公路等共计15.6公里,复建道路山荇线、内石线,方便工程区域周边8个村庄百姓出行。厦门电站的建设,还带动周边地区配套设施完善提升和特色旅游经济发展,在惠及当地村民的同时,不断推动当地文旅产业提档升级,为同安发展新质生产力增添了新动能。
厦门抽水蓄能电站全面投产发电
每年可为福建电网节约标准煤22万吨,减少二氧化碳排放44万吨
 |
国网新源厦门抽水蓄能电站下水库。 |
|
晨报记者 洪艳艳
通讯员 黄静怡 黄建榮
昨日,国网新源福建厦门抽水蓄能电站(以下简称“厦门电站”)通过全面投产发电验收。
作为福建省“十三五”发展规划的重点项目、省内目前单机容量最大的抽水蓄能电站,厦门电站的投产每年可为福建电网节约标准煤22万吨,减少二氧化碳排放44万吨,对保障福建电网安全稳定运行、促进清洁能源消纳、推动能源结构调整具有重要意义。
丰富电网调峰调频手段
厦门电站位于同安区汀溪镇境内,安装4台单机容量35万千瓦的可逆式水泵水轮发电机组,总装机容量140万千瓦,设计年发电量14亿千瓦时,年抽水电量18.67亿千瓦时。
记者了解到,抽水蓄能电站就是在山上、山下分别修建两个水库,利用电力负荷低谷时富余的电能将水抽至山上水库,在电力负荷高峰期再将水放到山下水库的方式进行发电的电站。整个转换过程中基本不耗水,对环境无污染,相当于在山间建起一个“超级充电宝”。
自2023年10月首台机组投产发电以来,厦门电站2号、3号机组先后于2024年1月、3月投运,4号机组于5月30日完成试运行。截至6月5日,4台机组累计发电5.64亿千瓦时,新能源消纳7.05亿千瓦时,承担了福建电网迎峰度夏、迎峰度冬和重要保电任务,还能分担地方的防洪度汛压力。
据悉,截至2023年年底,全省发电装机容量突破8000万千瓦,其中,清洁能源装机占比为63%。此次厦门电站全面投产发电,可进一步提高福建电网保供能力,丰富电网调峰调频手段。通过厦门电站高峰发电、低谷抽水,可以使福建电网峰谷差缩小约22%,进一步促进清洁能源消纳。
全“中国芯”提升竞争力
据介绍,厦门电站从主体工程开工到首台机组投产发电,用时47个月,创造了国网系统抽水蓄能电站建设新速度。4台机组均实现一次安装完成、一次启动成功、一次调试成功、一次顺利通过15天试运行,机组各项关键性能指标优良,其背后都离不开电站高效的管理智能水平。
计算机监控系统是电站的大脑和神经中枢,控制着整个电站机组的启停和工况转换,并在出现异常情况时自动停机和报警。厦门电站是国内首个全站监控系统使用全国产芯片的抽水蓄能电站,全“中国芯”设计消除了应用进口芯片被“卡脖子”的风险,提升了自主可控水平,从根本上保障抽水蓄能电站长期安全稳定运行。
带动产业发展村民就业
抽水蓄能电站投资大、建设周期长,具有带动力强、中长期经济效益显著等优势,在稳投资、保就业、惠民生方面发挥了重要作用。
厦门电站所在地汀溪镇位于同安区西北部山区,是一个典型的农业镇。厦门电站建设过程中,最高峰用工3000余人次,为周边村镇居民提供了就业机会,增加了群众的收入。厦门电站建设期间,汀溪镇汪前村村民叶小燕2020年成功应聘保洁主管。“上下班路上仅花20分钟,生活更安稳,日子越过越好。”叶小燕说。
厦门电站还配合地方政府的全域旅游规划,新建进场公路、上下库连接公路等共计15.6公里,复建道路山荇线、内石线,方便工程区域周边8个村庄百姓出行。厦门电站的建设,还带动周边地区配套设施完善提升和特色旅游经济发展,在惠及当地村民的同时,不断推动当地文旅产业提档升级,为同安发展新质生产力增添了新动能。
